Fußbodenheizung nachträglich einfräsen: vom Anschliff bis zum Rohrverschluss
Vom Anschliff des Bestandsestrichs bis zum verschlossenen Fräskanal und dem laut Anwendungsanleitung optionalen Spachtelgang: der Ablauf in sieben Schritten, mit Maschinenwahl, Mischregeln und typischen Fehlerquellen.
22.09.2026 14 Min. Lesezeit Redaktion Neolite
Kurz beantwortet
Wer eine Fußbodenheizung nachträglich einfräst, schleift den Bestandsestrich an, fräst die Kanäle, saugt Fläche und Kanäle vollständig ab und grundiert. Danach werden die Heizrohre bündig eingelegt und mit Keilen fixiert, der Rohrverschluss angemischt, sofort hohlraumfrei eingebracht und abgezogen. Ein zweiter Gang mit Bodenspachtel ist laut Anwendungsanleitung optional, ein Oberbelag folgt immer.
ca. 17 × 20 mmFräskanal ca. 17 mm breit und ca. 20 mm tief (Systemabmessung), objektbezogen prüfen
ca. 3 bis 6 hbis begehbar, je nach Witterung und Luftfeuchtigkeit
ca. 12 hbis belegereif (Neolite Fix Rohrverschluss)
Starten Sie mit der Vollpalette samt Eimer und Flitsche, oder testen Sie zuerst an einer Musterfläche.
Bevor Sie die Fußbodenheizung nachträglich einfräsen: Untergrund prüfen
Vor dem ersten Schnitt muss feststehen, dass der Bestandsestrich das Verfahren trägt. Prüfen Sie ihn auf Tragfähigkeit, Risse, Hohlstellen und haftungsmindernde Rückstände wie Öl oder Fett. Alte Spachtelmassen- und Klebstoffschichten tragen Sie ab, bevor gefräst wird. Der Untergrund muss dem Verarbeiter belegereif übergeben werden.
Ebenso früh steht die Planung an: Legen Sie den Verlauf der Heizkreise fest und markieren Sie ihn auf dem Estrich. Ob der vorhandene Bodenaufbau zu den Systemabmessungen passt, klären Sie objektbezogen, bevor die Fräse ansetzt. Warum eine dokumentierte Systemausführung im Streitfall zählt, beschreibt unser Ratgeber zu Gewährleistung und Nachweis beim Verschließen von Fräskanälen.
Aus dem Datenblatt„Nachträglich eingefräste Estriche sind eine Sonderkonstruktion abweichend von geltenden Normen und Richtlinien.“ Sie sind gesondert vertraglich zu vereinbaren; Prüfung des Altestrichs, Fräsarbeiten und Rohranschluss müssen durch spezialisierte Fachfirmen erfolgen.
Nicht verarbeiten, wenn
Luft, Material oder Untergrund unter 5 °C oder über 35 °C liegen oder Nachtfrost zu erwarten ist
direkte Sonne, stark erwärmte Untergründe oder starker Wind auf die Fläche wirken
der Untergrund nicht fest, tragfähig, trocken, rissfrei und sauber ist
es sich um einen Außenbereich handelt: Neolite Fix ist ausschließlich für den Innenbereich, auch für Nassbereiche
Erhöhtes Rissrisiko in offenen oder unbeheizten Räumen und bei Umluftgebläseheizung. Die Temperaturgrenzen gelten auch, solange das Material abbindet. Bei erkennbaren Mängeln am Untergrund Bedenken anmelden.
Was Sie brauchen: Maschinen, Material und Schutz
Legen Sie alles bereit, bevor der erste Sack angemischt wird: Danach muss der Rohrverschluss ohne Verzögerung eingebaut werden. Beim Material gilt: nur das aufeinander abgestimmte System verwenden, keine fremden Einzelprodukte.
Stromanschluss laut Hersteller: 400 V für die Fräsen HE120, 230 V mit 16 A für den Bodenschleifer HE230, 230 V für die Industriesauger.
Der Ablauf im Überblick
Der Ablauf gliedert sich in drei Phasen. Die Schritte 1 bis 4 bereiten den Untergrund vor: Haftgrund, saubere Kanäle, Grundierung und eine bündige Rohrlage. In den Schritten 5 und 6 wird der Fräskanal verschlossen, und zwar ohne Pause, denn angemischtes Material muss sofort verarbeitet werden. Schritt 7 ist laut Anwendungsanleitung optional und dient einer besonders glatten Oberfläche. Die kompakte Fassung steht in der Anwendungsanleitung im Shop.
Vorbereiten · 1 bis 4Verschließen · 5 und 6Optional · 7
Schritt 1Oberfläche schleifenDer Bestandsestrich wird angeschliffen und abgesaugt, damit Haftgrund entsteht.
Schritt 2Kanäle fräsen und absaugenKanäle entlang der markierten Heizkreise fräsen, danach alles vollständig absaugen.
Schritt 3GrundierenTiefengrund auf die gefräste Fläche auftragen und vollständig durchtrocknen lassen.
Schritt 4Rohre einlegen und fixierenHeizrohre bündig einlegen, aufspannende Stellen mit kleinen Keilen fixieren.
Schritt 5AnmischenPulver in abgemessenes Wasser einstreuen und mindestens 1 Minute klumpenfrei mischen.
Schritt 6Verschließen und abziehenKanäle sofort hohlraumfrei verfüllen und die Fläche mit der Flitsche abziehen.
Schritt 7 · optionalGlatt spachtelnFür eine besonders glatte Fläche erneut grundieren und Bodenspachtel auftragen.
1Oberfläche schleifen
Geschliffen wird vor dem Fräsen. Erst der Anschliff schafft den Haftgrund, den der Rohrverschluss auf dem Bestandsestrich braucht. Dabei nehmen Sie auch Reste von Fliesenkleber, Farben und Beschichtungen mit.
Wählen Sie den Schleifschuh nach Untergrund: HE2 für Estrich, Beton und Fliesenkleber, HE1 für harte Böden, Beton und Beschichtungen. Schleifen Sie mit angeschlossener Absaugung und saugen Sie die Fläche zum Abschluss ab, damit das Fräsen auf einem sauberen Untergrund beginnt.

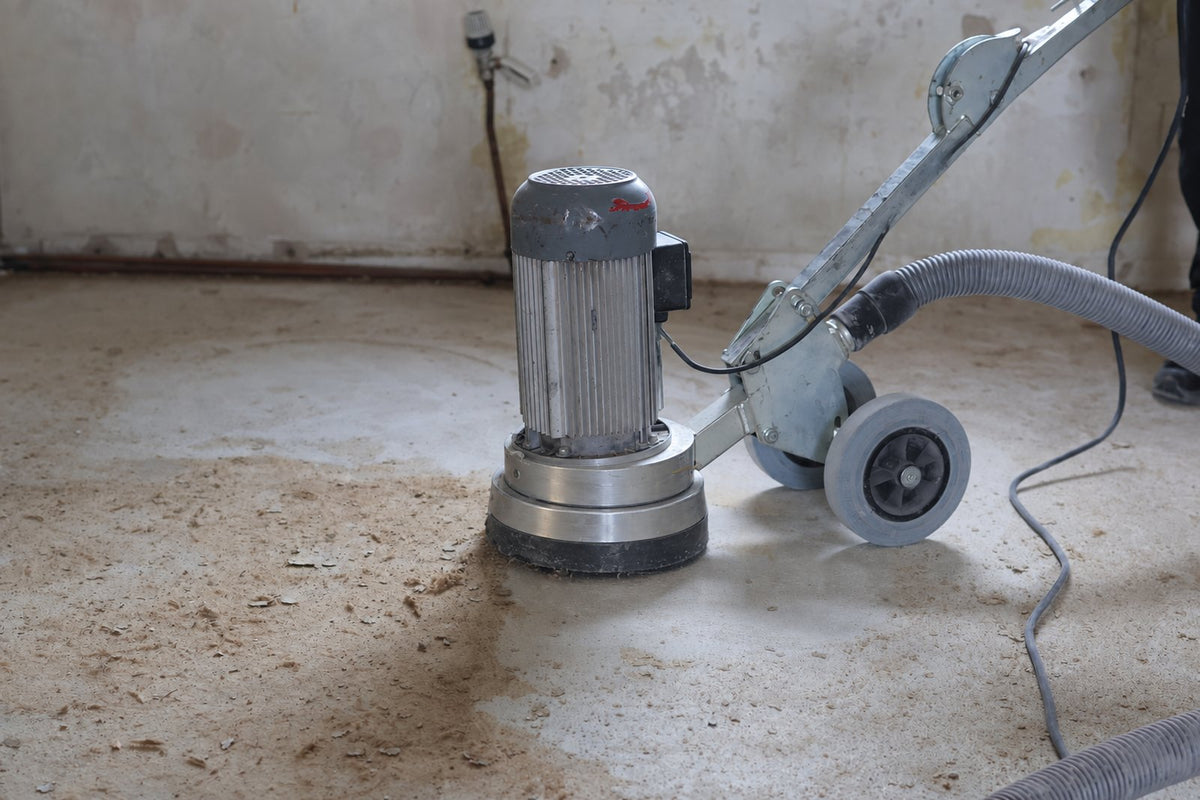

Bodenschleifer mit Absaugung auf dem Bestandsestrich: Der Anschliff vor dem Fräsen schafft den Haftgrund.

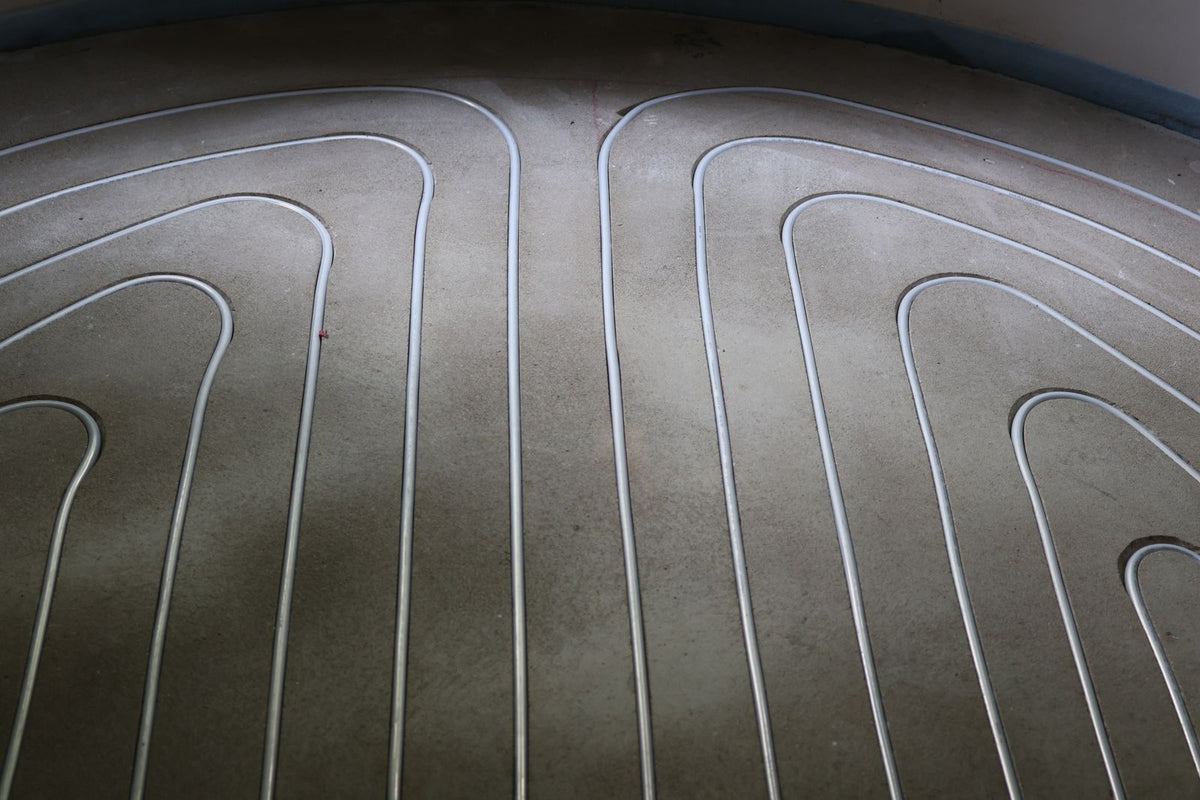

Wenn Sie Estrich fräsen, entstehen die Kanäle, in denen später die Heizrohre liegen. Stellen Sie die Schnitttiefe vor dem ersten Schnitt ein und fräsen Sie entlang der markierten Heizkreise. Drei Entscheidungen bestimmen das Ergebnis: die Fräse, die Frässcheibe und die Absaugung.

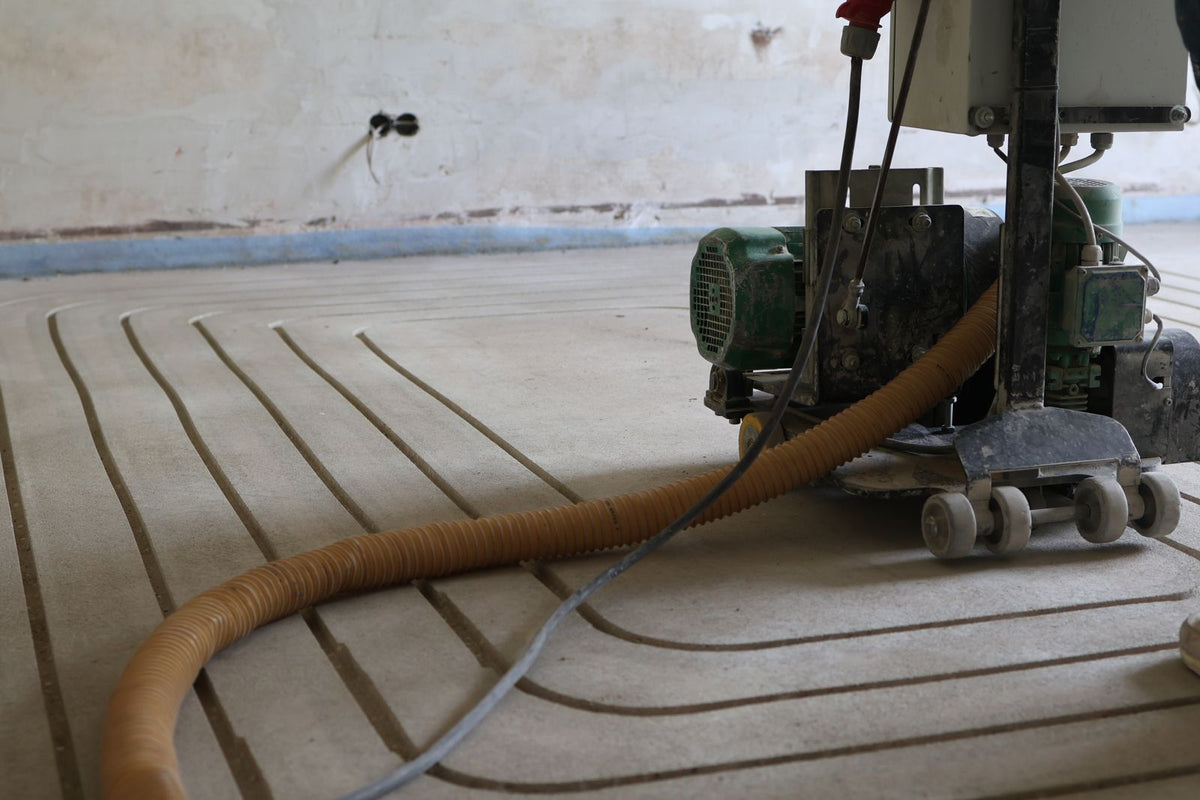

Die Estrichfräse fräst Heizkanäle in Schleifen, der Absaugschlauch nimmt den Staub direkt an der Maschine auf.
Die Fräse wählen
Eine Bodenfräse übernimmt die Fläche. Weil sie einen Wandabstand einhält, fräsen Sie Anschlüsse, Ecken und Randbereiche mit einer Handfräse nach. Zwischen manuellem und selbstfahrendem Modell entscheiden Raumzuschnitt und die Frage, wie regelmäßig Sie fräsen.
Fräsen im Vergleich (Auswahl, Herstellerangaben)
Maschine
Schnitttiefe
Breite
Randabstand
Gewicht
HE120 manuellvon Hand geführt, für kleinere und verwinkelte Räume
bis 25 mm
15 bis 17 mm
ca. 10 cm
77 kg
HE120 Automaticselbstfahrend mit Bodenhärteanzeige, für größere Flächen
bis ca. 25 mm
ca. 15 bis 17 mm
ca. 15 cm
ca. 95 kg
SPIT D90Handfräse für Anschlüsse, Ecken und Randbereiche
bis 50 mm
bis 46 mm
bis ca. 23 mm
6,5 kg
Randabstand: Abstand zur Wand bei den HE120, Schnitt an Wand und Kante bei der D90. Beide HE120 arbeiten mit 4,0 kW an 400 V und Diamantscheiben von 120 bis 130 mm, minimaler Fräsradius jeweils ca. 60 mm.
Die Frässcheibe wählen
Die Scheibe legt zugleich die Breite des Kanals fest. Zur Neolite-Systemabmessung mit einem Kanal von ca. 17 mm und einem Heizrohr von ca. 16 mm passen die Scheiben, die laut Produktseite auf 16-mm-Rohre abgestimmt sind. Die 16-mm-Scheiben sind auf 14-mm-Heizrohre abgestimmt. Innerhalb der passenden Breite entscheidet die Härte des Estrichs.
Untergrund und Rohrmaß laut Produktseiten. Hervorgehoben: Scheiben mit 17 mm Breite für 16-mm-Rohre, passend zur Neolite-Systemabmessung (Kanal ca. 17 mm, Heizrohr ca. 16 mm). Das DUO CUT Set ist laut Hersteller nur für gerade Frässtrecken vorgesehen.
Absaugen: beim Fräsen und danach

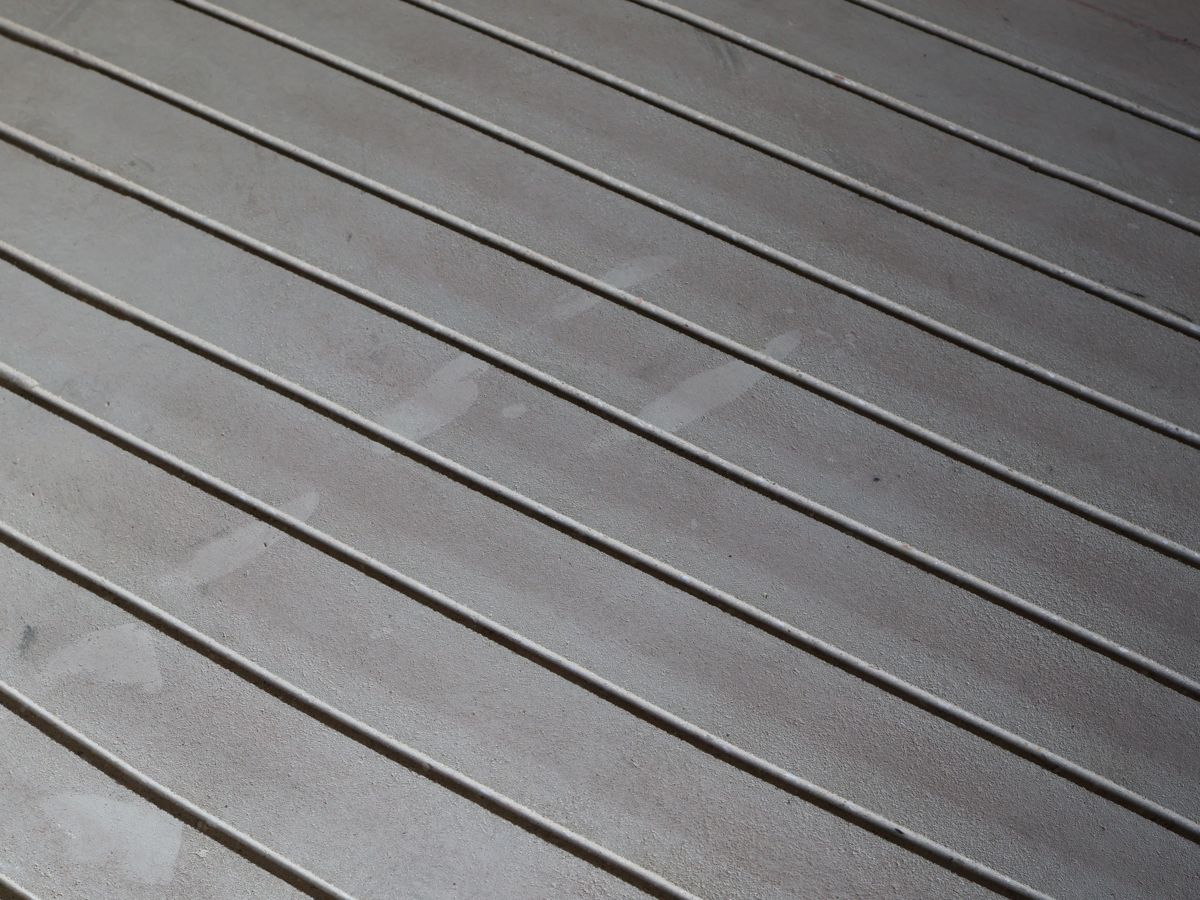

Staub, der im Kanal bleibt, mindert die Haftung. Saugen Sie deshalb schon beim Fräsen an der Maschine ab und danach Fläche und Kanäle vollständig. Das Datenblatt setzt den Maßstab klar: „vollständig absaugen (staubfrei)“.

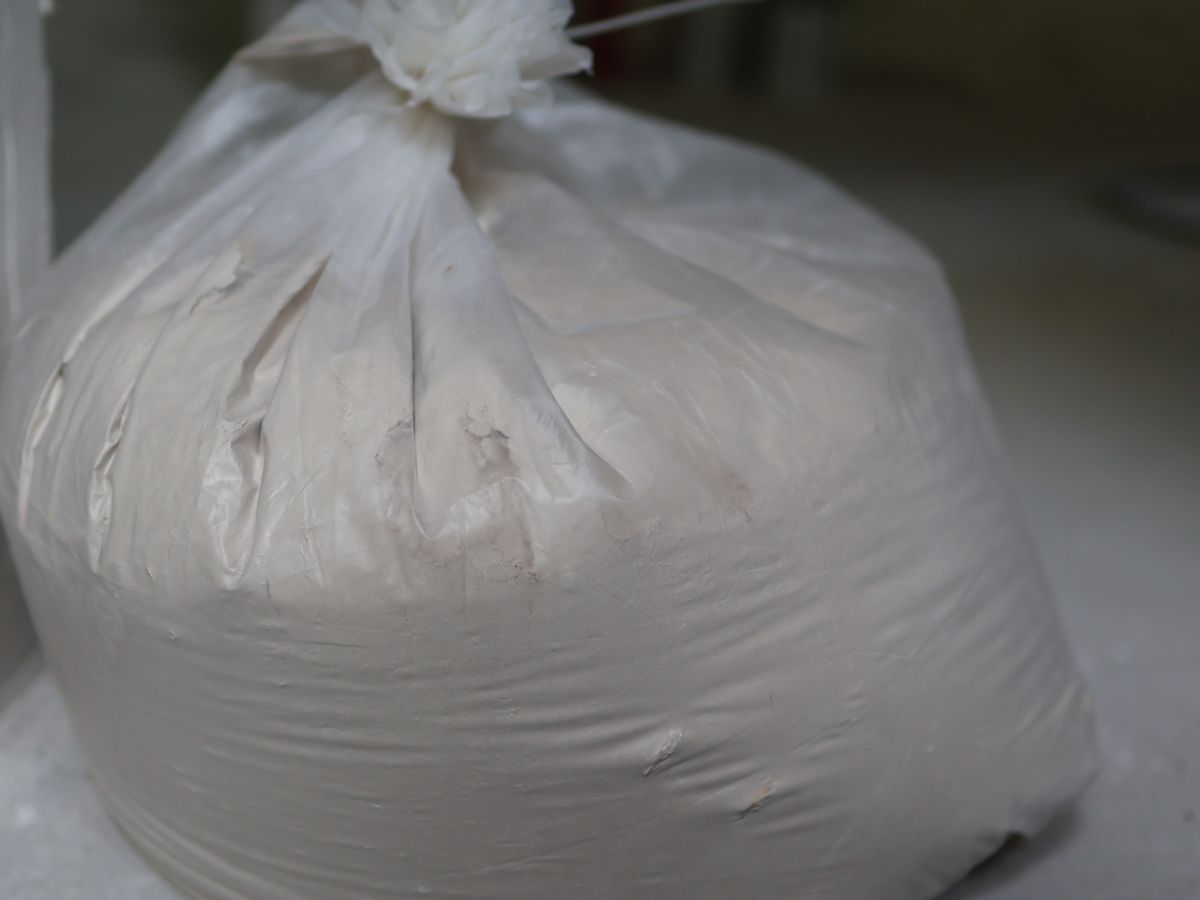

Verschlossener Beutel mit Frässtaub aus der Absaugung.Frisch gefräste, abgesaugte Kanäle: So soll der Untergrund vor dem Grundieren aussehen.
Beide Geräte sammeln den Staub im Longopac-Endlosschlauch. Welche Staubklasse vorgeschrieben ist, richtet sich nach Staubart und Arbeitsschutzanforderungen.
3Grundieren
Grundiert wird die gefräste Fläche, und zwar erst nach dem Fräsen und dem vollständigen Absaugen. Im Neolite-System ist dafür ein Dispersionstiefengrund vorgesehen (Strasser DTG-P). Fehlt die Grundierung, leidet die Haftung des Rohrverschlusses.
Lassen Sie die Grundierung vollständig durchtrocknen, bevor Sie weiterarbeiten. Diese Regel zieht sich durch den ganzen Aufbau: Vor jedem Auftrag von Rohrverschluss oder Ausgleichsmasse wird grundiert.
Die Heizrohre kommen erst in die Kanäle, wenn die Grundierung vollständig durchgetrocknet ist. Alle Rohre müssen gleichmäßig und bündig im Kanal liegen. Wo eine Leitung aufspannt, fixieren Sie sie mit kleinen Keilen, bis sie plan liegt. So sichern Sie die Rohre auch gegen Bewegung und Aufschwimmen beim Verfüllen.
Wie Rohr, Kanal und Rohrverschluss im fertigen Querschnitt zusammenspielen, zeigt die Schnittgrafik.
Bestandsestrich, angeschliffen
Fräskanal, ca. 17 mm breit und ca. 20 mm tief
Heizrohr, ca. 16 mm, nahezu bündig zur Oberkante
Neolite Fix Rohrverschluss, verfüllt den Kanal hohlraumfrei und umschließt das Rohr vollständig
optional: Bodenspachtel, mindestens 5 mm
Systemabmessungen laut Neolite. Der vorhandene Bodenaufbau ist objektbezogen zu prüfen.Heizrohre in gleichmäßigen Schleifen. Jedes Rohr muss bündig im Kanal liegen, bevor angemischt wird.
Prüfpunkt vor dem AnmischenErst weiterarbeiten, wenn abgesaugt, grundiert und alle Leitungen bündig sind.
5Anmischen
Beim Anmischen von Neolite Fix Rohrverschluss entscheidet die Wassermenge über Festigkeit und Verlauf. Messen Sie das Wasser für jeden Sack ab, statt nach Augenmaß zu arbeiten, und stoppen Sie die Rührzeit mit dem Timer.
Mischen Sie nichts hinzu: Zusätze verändern laut Datenblatt „Abbindeverhalten, Haftung und Festigkeit“. Bereits angesteiftes Material wird nicht erneut mit Wasser aufgemischt. Das Pulver ist zementbasiert; für das Anmischen nennt das Datenblatt eine partikelfiltrierende Maske der Klasse P3.

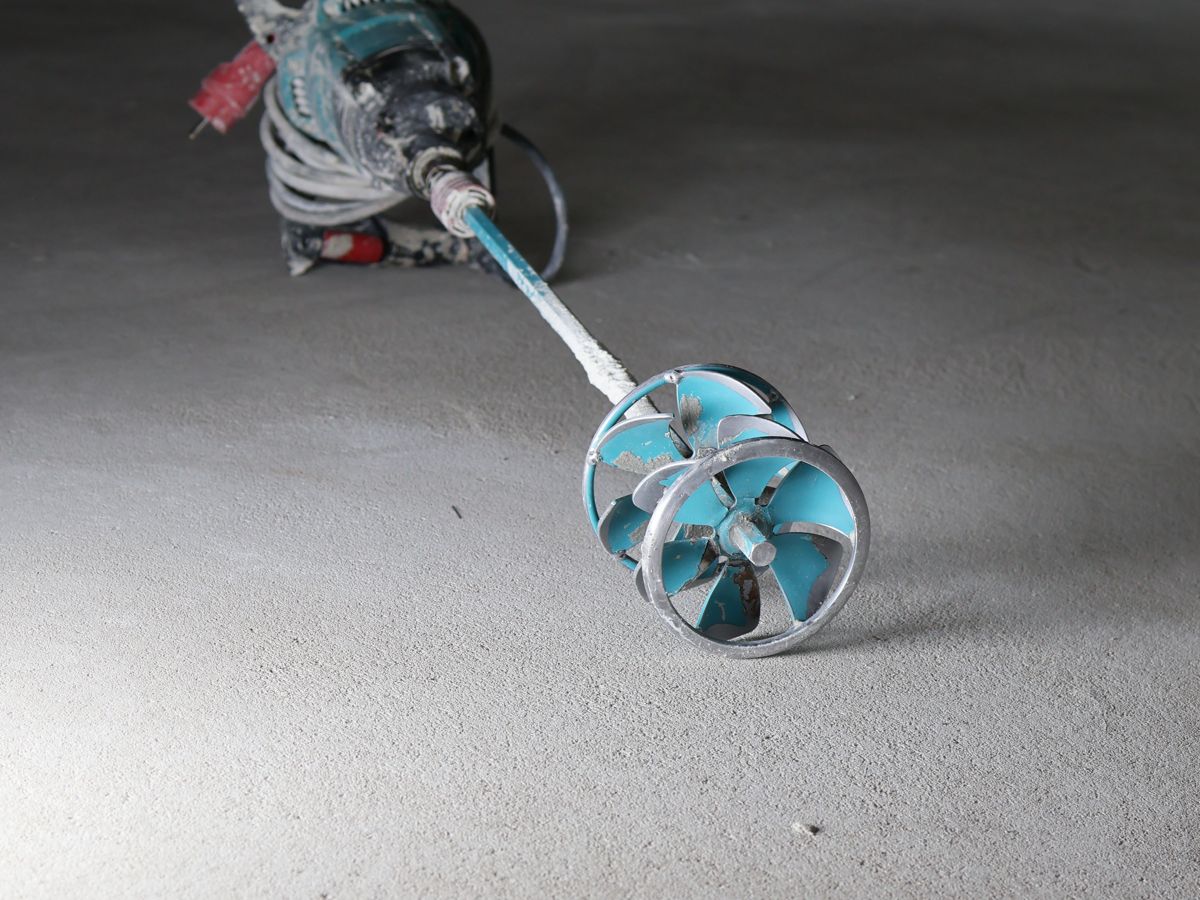

Rührwerk mit Mischquirl, bereit zum Anmischen. Gerührt wird mindestens 1 Minute, bis das Material klumpenfrei ist.
Die Mischregeln auf einen Blick
Wasser
8 Liter kaltes, klares Wasser je 25-kg-Sack (Datenblatt: ca. 7 bis 8 Liter)
Reihenfolge
Wasser vorlegen, Pulver einstreuen
Rührzeit
mindestens 1 Minute mit Mörtelmischer oder Rührwerk, Timer nutzen
Temperatur
5 bis 35 °C (Luft, Material, Untergrund)
Zusätze
keine Zusatzmittel, keine Fremdprodukte
Menge
nur so viel, wie ohne Verzögerung eingebaut werden kann

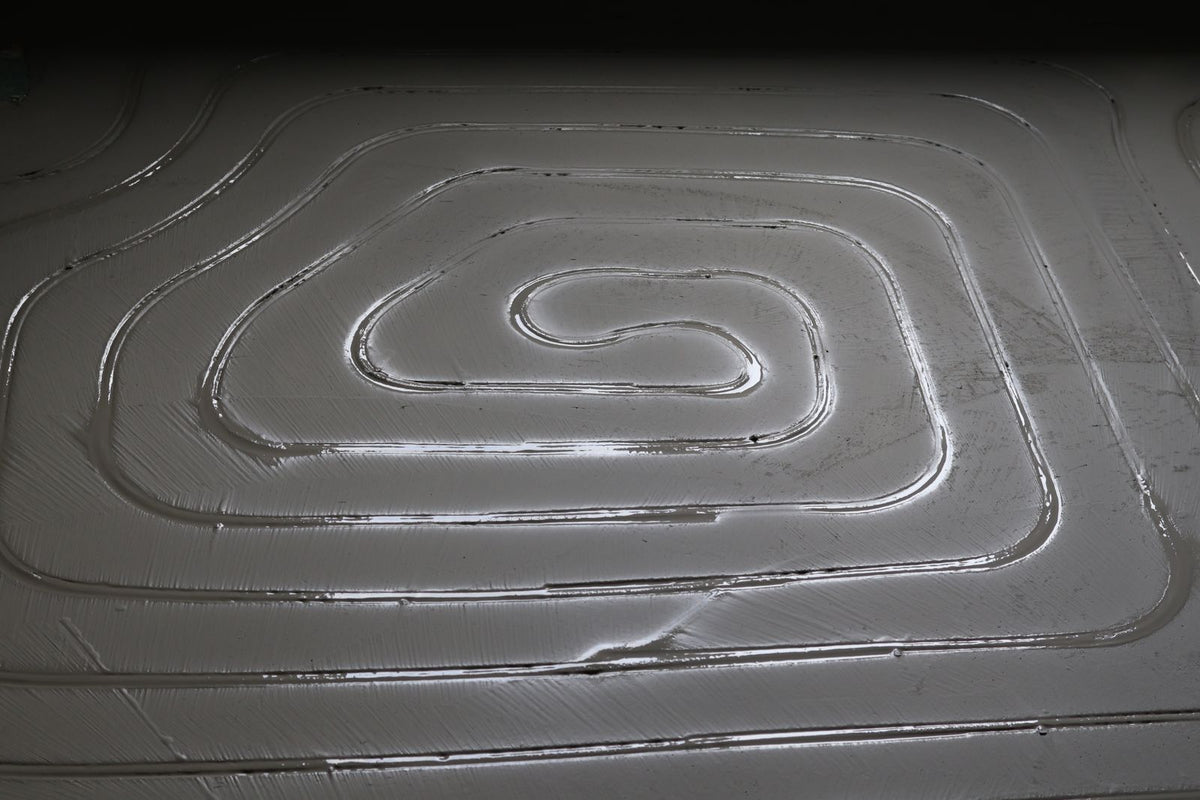

6Verschließen und abziehen
Gießen Sie den Rohrverschluss unmittelbar nach dem Mischen in die Kanäle. Der Fräskanal muss hohlraumfrei verfüllt und das Heizrohr vollständig vom Material umschlossen sein. Überschüssiges Material verteilen Sie mit der Abziehflitsche und ziehen die Fläche ab.
Fehlt an einzelnen Stellen Material, kippen Sie nach kurzer Trocknungszeit punktuell nach. Abgesacktes Material bleibt verwendbar, muss aber vor dem Einbau neu aufgemischt werden.

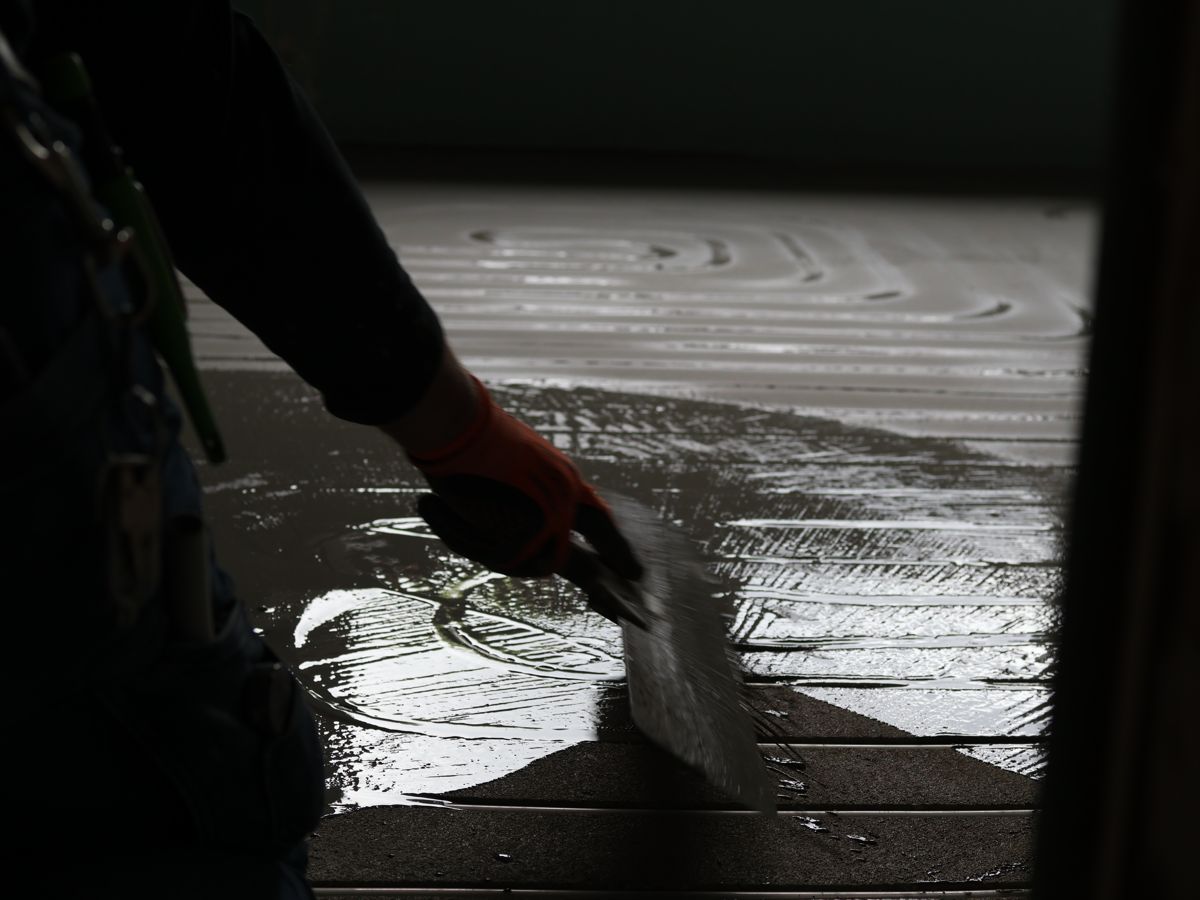

Unmittelbar nach dem Ausgießen wird der Rohrverschluss mit der Flitsche über die Kanäle abgezogen.Frisch verschlossene Kanäle in Spiralform, noch feucht glänzend. Jetzt Zugluft und direkte Wärme fernhalten.
mind. 1 Min.mischen, dann sofort einbauen
kurz danachfehlende Stellen punktuell nachkippen
ca. 3 bis 6 hbegehbar, je nach Witterung und Luftfeuchtigkeit
ca. 12 hbelegereif für den weiteren Aufbau
Während der ErhärtungHalten Sie Zugluft und direkte Wärmeeinwirkung von der frischen Fläche fern. In offenen oder unbeheizten Räumen und in Räumen mit Umluftgebläseheizung ist das Rissrisiko erhöht.
7Optional: glatt spachteln
Für eine besonders glatte Oberfläche folgt ein zweiter Gang mit Bodenspachtel, im Neolite-System Strasser PLAN BS 25. Laut Anwendungsanleitung ist dieser Schritt optional; die Produktseiten nennen nach dem Erhärten die vorgesehene Ausgleichsschicht als nächsten Schritt. Maßgeblich ist die aktuelle Neolite-Systemanweisung. Nach ausreichender Erhärtung wird die verschlossene Fläche erneut grundiert, erst danach kommt die Spachtelmasse.
Ob mit oder ohne Spachtelgang, das Datenblatt ist eindeutig: „Es ist immer ein Oberbelag aufzubringen.“ Der verschlossene Fräskanal ist also nie die fertige Oberfläche.

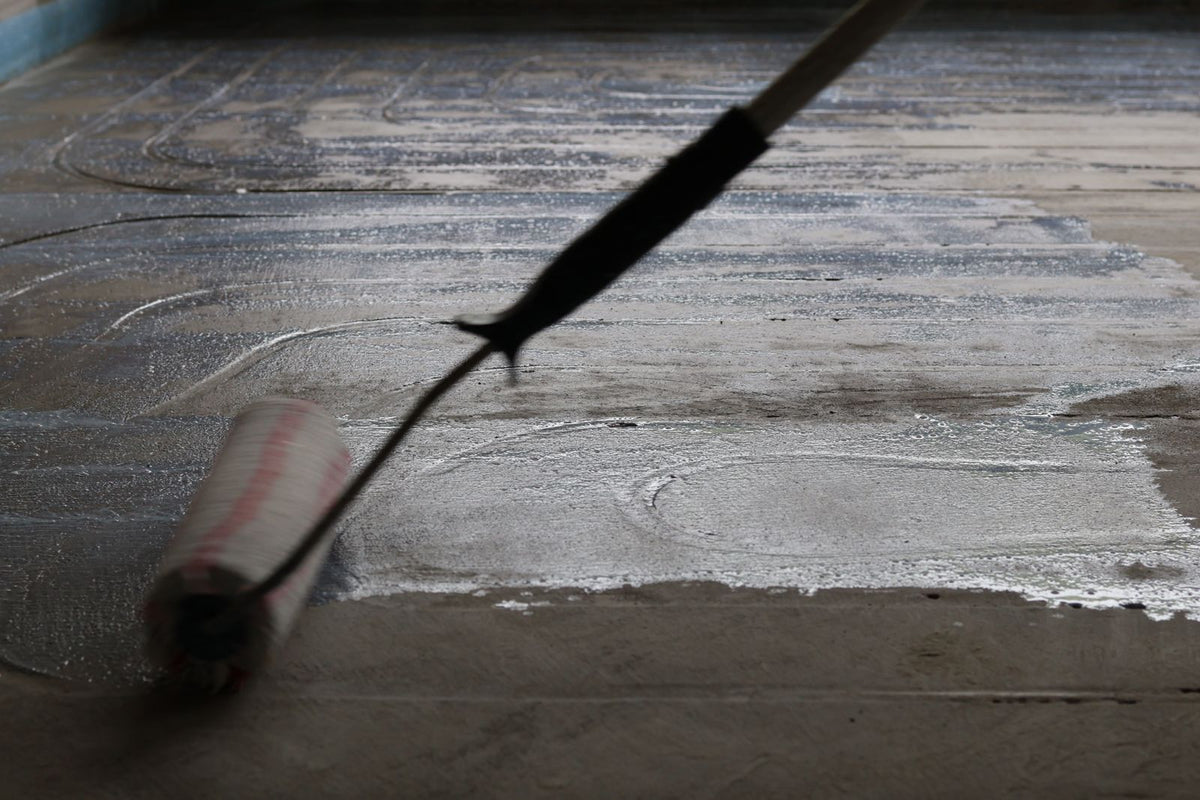

Vor dem Spachteln wird erneut grundiert, wie vor jedem Auftrag von Ausgleichsmasse.
Kennwerte im Vergleich
Kennwert
Neolite Fix Rohrverschluss
Strasser PLAN BS 25
Wasser je Sack
8 l (Datenblatt ca. 7 bis 8 l)
ca. 5,5 l
Mischen
mind. 1 Min.
ca. 1 Min. plus ca. 2 Min. Reifezeit
Begehbar
ca. 3 bis 6 h
ca. 5 h
Belegereif
ca. 12 h
ca. 12 h (keramische Beläge)
Druckfestigkeit
ca. 40 N/mm²
≥ 25 N/mm² (28 Tage)
Biegezugfestigkeit
ca. 7 N/mm²
≥ 6 N/mm²
Verbrauch
ca. 3,6 kg/m²
ca. 1,6 kg/m² je mm
Quellen: technisches Datenblatt Neolite Fix Rohrverschluss (Stand 22.09.2026) und Anwendungsseite im Shop. PLAN BS 25 unter dampfdichten oder feuchtigkeitsempfindlichen Belägen (z. B. PVC, Parkett): Restfeuchte höchstens 3,0 CM-%, laut technischem Merkblatt strasser PLAN BS 25 bei 5 bis 10 mm ca. 3 Tage Trocknung (Richtwert). Auf Fußbodenheizungen verlangt das Merkblatt das Belegereifheizen nach dem strasser-Aufheizprotokoll. Für andere Schichtdicken gilt das Merkblatt des Herstellers.
Materialbedarf berechnen
Der Verbrauch aus dem Datenblatt ist ein Richtwert. Wie viel Material eine Fläche tatsächlich braucht, hängt von Fräsbreite, Frästiefe und Kanaldichte ab. Wer den Bedarf für die eigene Kanalgeometrie kennen will, legt zuerst eine Musterfläche an; dafür ist der Testeimer mit 12,5 kg gedacht.
ca. 6,9 m²je 25-kg-Sack Neolite Fix
ca. 3,5 m²je Testeimer 12,5 kg, für Musterflächen
ca. 277,8 m²je Palette (40 Säcke, 1.000 kg)
Rechenbeispiele ohne Zuschlag
Fläche
Neolite Fix (3,6 kg/m²)
Säcke à 25 kg
Optional PLAN BS 25 bei 5 mm
25 m²
90 kg
4
200 kg
50 m²
180 kg
8
400 kg
100 m²
360 kg
15
800 kg
150 m²
540 kg
22
1.200 kg
200 m²
720 kg
29
1.600 kg
Säcke auf ganze Säcke aufgerundet. Im Shop gibt es Neolite Fix palettenweise (40 Säcke) oder als Testeimer. Der Verbrauch ist ein Richtwert und hängt von Fräsbreite, Frästiefe und Kanaldichte ab. Mit Zuschlag rechnet der Verbrauchsrechner auf der Starterset-Seite.
Fünf typische Fehler und wie Sie sie vermeiden
Drei der fünf typischen Fehler passieren, bevor der erste Sack angemischt ist. Wer beim Schleifen, Absaugen, Grundieren und Einlegen der Rohre sauber arbeitet, vermeidet diese drei Fehlerquellen. Die übrigen zwei betreffen Wassermenge und Tempo beim Verschließen.
Fehler, Folge und Gegenmittel
Fehler
Folge
So vermeiden Sie ihn
Oberfläche nicht geschliffen
Es fehlt der Haftgrund.
Vor dem Fräsen schleifen und absaugen (Schritt 1).
Falscher Untergrund
Staub oder fehlende Grundierung mindern die Haftung.
Vollständig absaugen, grundieren, durchtrocknen lassen (Schritte 2 und 3).
Rohre ohne Keile eingelegt
Die Rohre spannen auf und liegen nicht bündig im Kanal.
Aufspannende Stellen mit Keilen fixieren (Schritt 4).
Falsche Wassermenge
Zu viel oder zu wenig Wasser schwächt Festigkeit und Verlauf.
8 Liter je Sack abmessen (Datenblatt: ca. 7 bis 8 Liter), nicht nachwässern (Schritt 5).
Verzögerung nach dem Mischen
Das Material sackt ab.
Nur so viel anmischen, wie sofort eingebaut wird (Schritt 6).
Ein Fräskanal ist so gut verschlossen, wie er vorbereitet wurde.
Checkliste vor dem ersten Sack
Untergrund fest, tragfähig, trocken, rissfrei und sauber, alte Kleber- und Spachtelschichten entfernt
Oberfläche angeschliffen und abgesaugt
Kanäle gefräst und vollständig abgesaugt
Grundierung aufgetragen und vollständig durchgetrocknet
Alle Rohre liegen bündig, aufspannende Stellen mit Keilen fixiert
Luft, Material und Untergrund zwischen 5 und 35 °C, keine Zugluft
Wasser abgemessen, Rührwerk, Anrühreimer und Abziehflitsche bereit
Schutzbrille, Handschuhe und langärmelige Schutzkleidung angelegt, P3-Maske fürs Anmischen bereit
Das Wichtigste in Kürze
Nachträglich eingefräste Estriche sind laut Datenblatt eine Sonderkonstruktion und gesondert vertraglich zu vereinbaren.
Der Bestandsestrich wird vor dem Fräsen angeschliffen, denn nur so entsteht der erforderliche Haftgrund.
Fläche und Kanäle werden vollständig abgesaugt und grundiert; die Grundierung muss durchtrocknen.
Alle Heizrohre liegen bündig im Kanal, aufspannende Stellen sind mit Keilen fixiert.
Neolite Fix wird mit 8 Litern Wasser je 25-kg-Sack (Datenblatt: ca. 7 bis 8 Liter) mindestens 1 Minute gemischt und sofort hohlraumfrei eingebaut.
Der Spachtelgang ist laut Anwendungsanleitung optional, ein Oberbelag folgt immer.
Häufige Fragen
Wie viel Wasser braucht ein Sack Neolite Fix Rohrverschluss?
In der Praxis rechnen Sie mit 8 Litern kaltem, klarem Wasser je 25-kg-Sack; das Datenblatt nennt ca. 7 bis 8 Liter. Wasser vorlegen, Pulver einstreuen und mindestens 1 Minute klumpenfrei mischen. Messen Sie die Menge für jeden Sack ab, denn zu viel oder zu wenig Wasser schwächt Festigkeit und Verlauf.
Wann ist der Rohrverschluss begehbar und belegereif?
Laut Datenblatt ist Neolite Fix nach ca. 3 bis 6 Stunden begehbar und nach ca. 12 Stunden belegereif. Wann die Fläche begehbar ist, hängt von Witterung, Luftfeuchtigkeit, Estrichnenndicke und Zement-Wasser-Gehalt ab. Vor dem nächsten Auftrag, etwa einer Ausgleichsschicht, wird erneut grundiert.
Können Fräskanäle mit Fliesenkleber verschlossen werden?
Nein. Die Anwendungsanleitung sagt ausdrücklich: „Kein Fliesenkleber und keine fremden Einzelprodukte“, weil das zu Rissen, schlechter Haftung und fehlender Tragfähigkeit führt. Verwenden Sie das komplette, aufeinander abgestimmte System.
Wie hoch ist der Materialbedarf je Quadratmeter?
Das Datenblatt nennt für Neolite Fix einen Verbrauch von ca. 3,6 kg/m², das entspricht einer Reichweite von ca. 6,9 m² je 25-kg-Sack. Beides sind Richtwerte: Fräsbreite, Frästiefe und Kanaldichte verändern den tatsächlichen Bedarf. Mit Zuschlag rechnet der Verbrauchsrechner auf der Starterset-Seite.
Muss nach dem Verschließen gespachtelt werden?
Laut Anwendungsanleitung ist der zweite Gang mit Bodenspachtel optional und dient einer besonders glatten Oberfläche. Welcher weitere Aufbau im Objekt vorgesehen ist, richtet sich nach der aktuellen Neolite-Systemanweisung. Wer spachtelt, grundiert vorher erneut und hält in dieser Anwendung mindestens 5 mm Schichtdicke ein. Ein Oberbelag ist immer aufzubringen.
